Распределение трудовых ресурсов
Построим сетевой график выполнения комплекса работ «Технологического процесса нанесения декоративного слоя на поверхность металла» с нанесением на него данными о продолжительности работ и числе задействованных исполнителей на этих работах. График представлен на рис.7.
Оптимизация сетевого графика по трудовым ресурсам
При оптимизации анализируется структура графика, трудоемкость и длительность выполнения каждой работы, загруженность исполнителей. Распределение трудовых ресурсов (исполнителей) по срокам работ определяем путем построения графика потребностей в исполнителях.
Определим число исполнителей данного проекта:
Грузчик - 1
Кладовщик - 1
Навеска - 2
Упаковка - 2
Оператор - 1
Итого: 7 человек
Развернутая карта проекта в соответствии с загрузкой по часам и исполнителям представлена на рис. 8.
По графику ежедневной потребности в трудовых ресурсах определяем часы с минимальной и максимальной загруженностью работников. Перераспределяем время начала - окончания работ, где позволяют резервы и получаем диаграмму перераспределения трудовых ресурсов рис.9.
Рис.7 Сетевой график с данными о числе задействованных исполнителей

Рис. 8 График загрузки исполнителей по часам

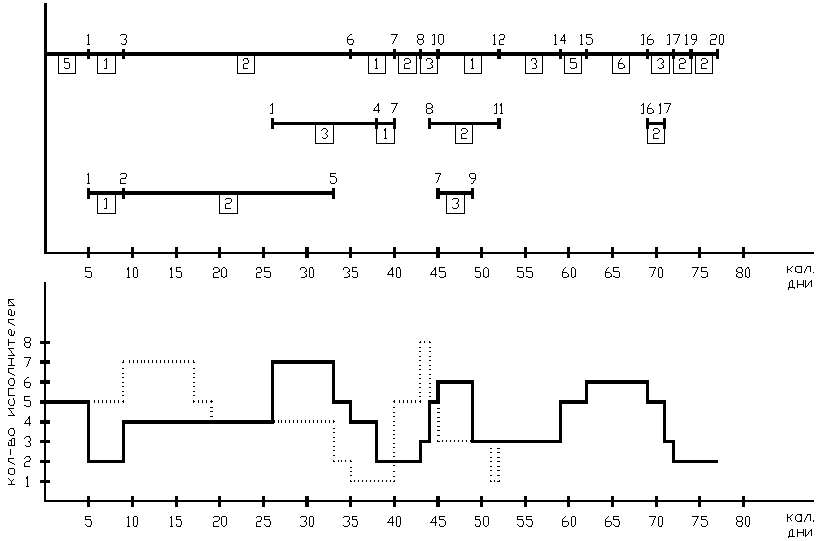

Рис. 9 Окончательная диаграмма перераспределения трудовых ресурсов
